Хід будівництва
Звіт про хід будівництва (Лютий 2026 )
КОТЕДЖІ Narville
ОДНОЧАСНО ТРИВАЮТЬ РОБОТИ З БУДІВНИЦТВА ДВАДЦЯТЬ ОДНОГО КОТЕДЖУ, А САМЕ:
ДЕВ’ЯТЬ КОТЕДЖІВ – ТИП 1 (площею 138 м2)
П’ЯТЬ КОТЕДЖІВ - ТИП 3 (площею 172 м2)
ШІСТЬ КОТЕДЖІВ – ТИП 4 (площею 185 м2)
ОДИН КОТЕДЖ – ТИП 5 (площею 200 м2)
КОТЕДЖІ ТИП 1 – 5 котеджів (ділянки №7,9,11,18,15)

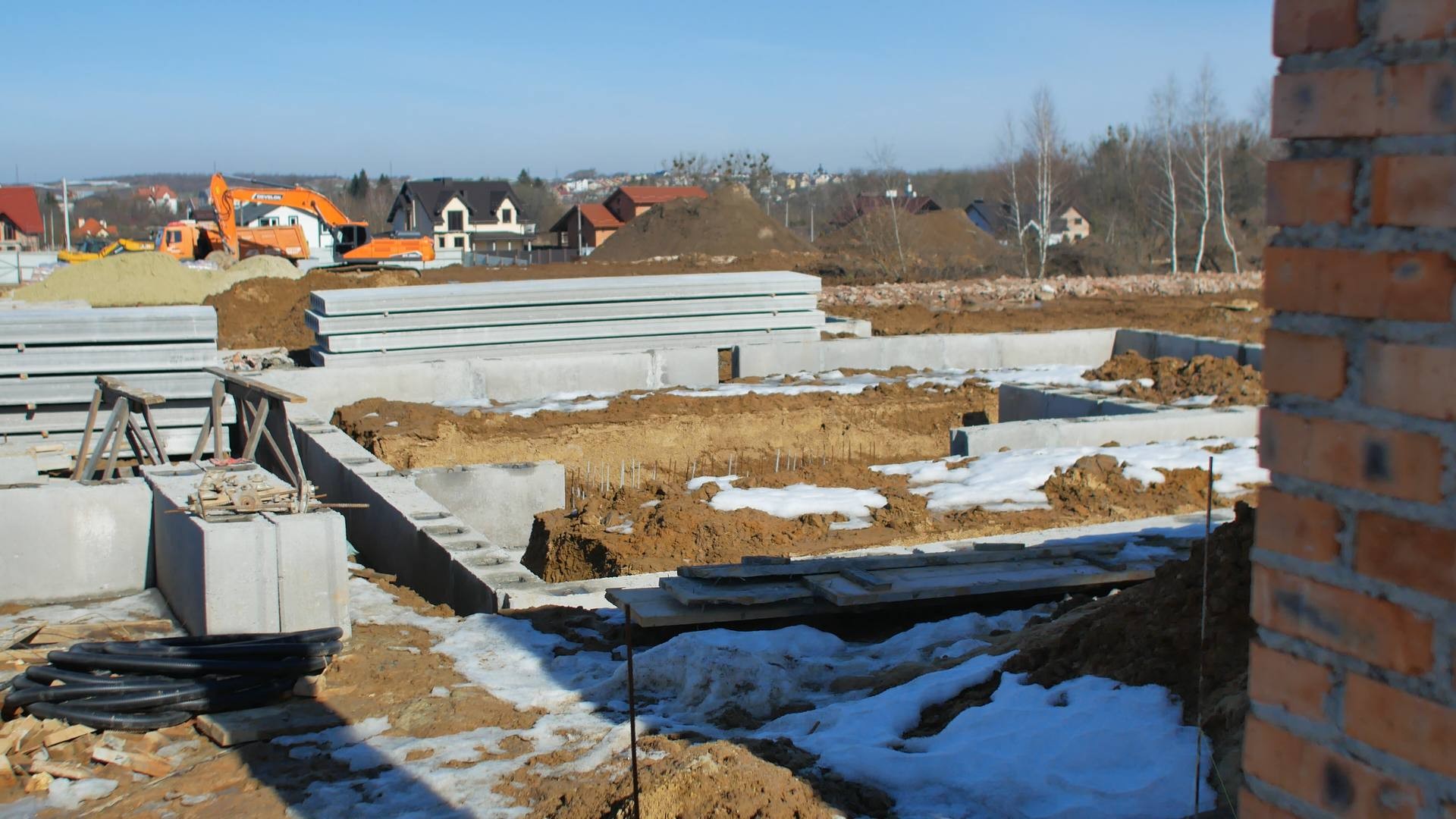

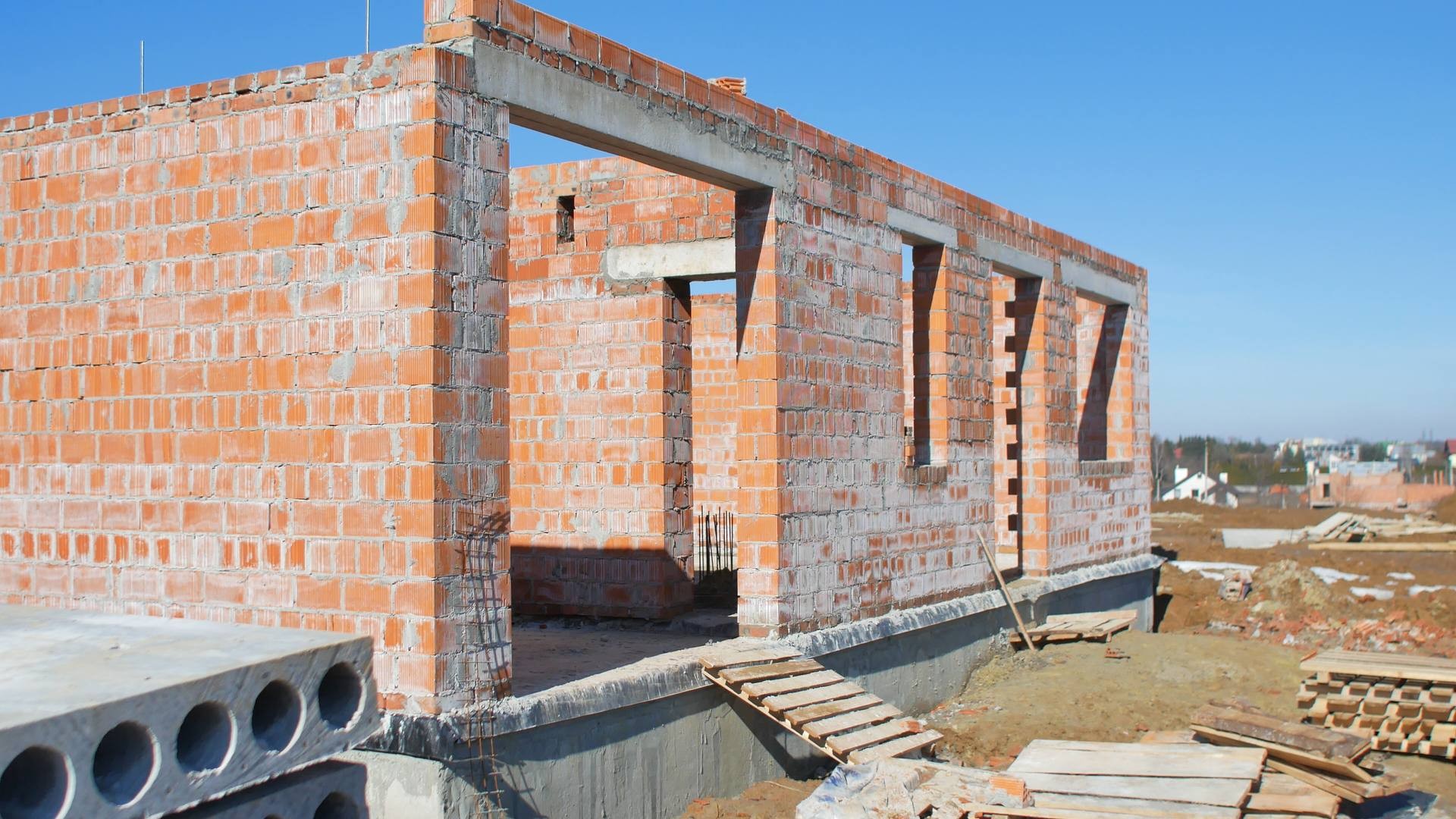

- Завершено роботи по влаштуванню бетонної підлоги першого поверху

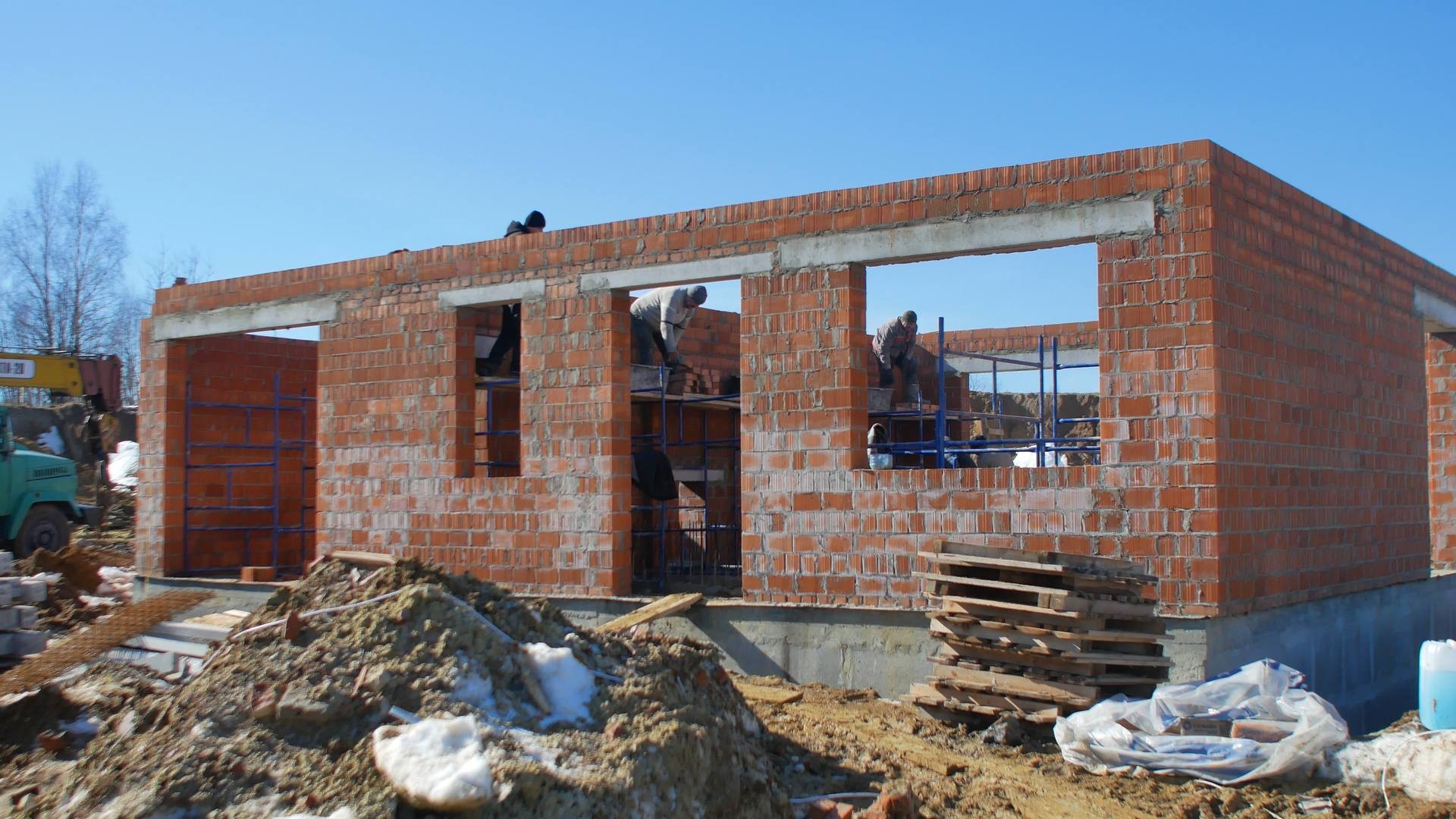

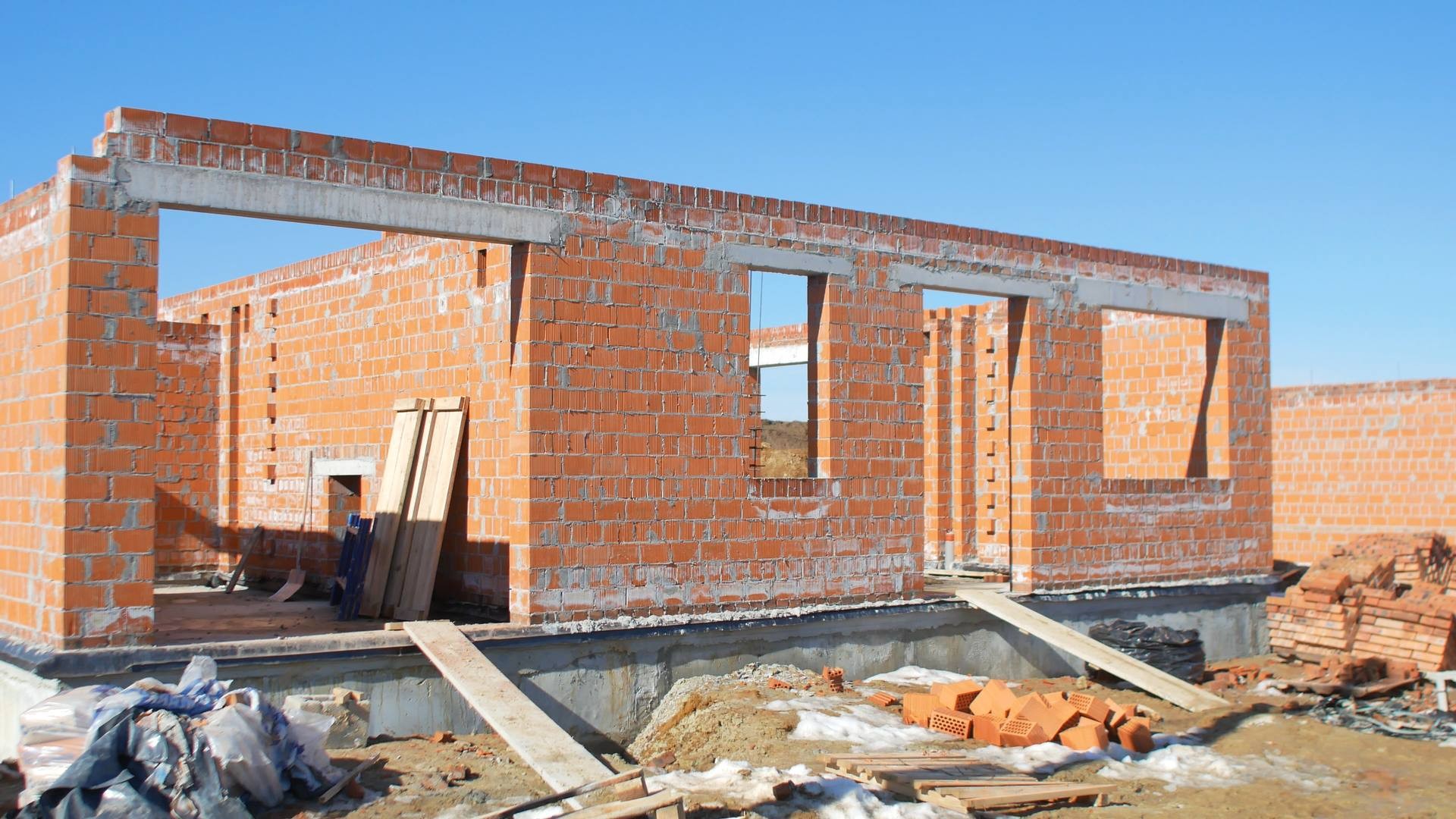

- Завершено роботи по муруванню зовнішніх та внутрішніх стін з керамоблоку першого поверху

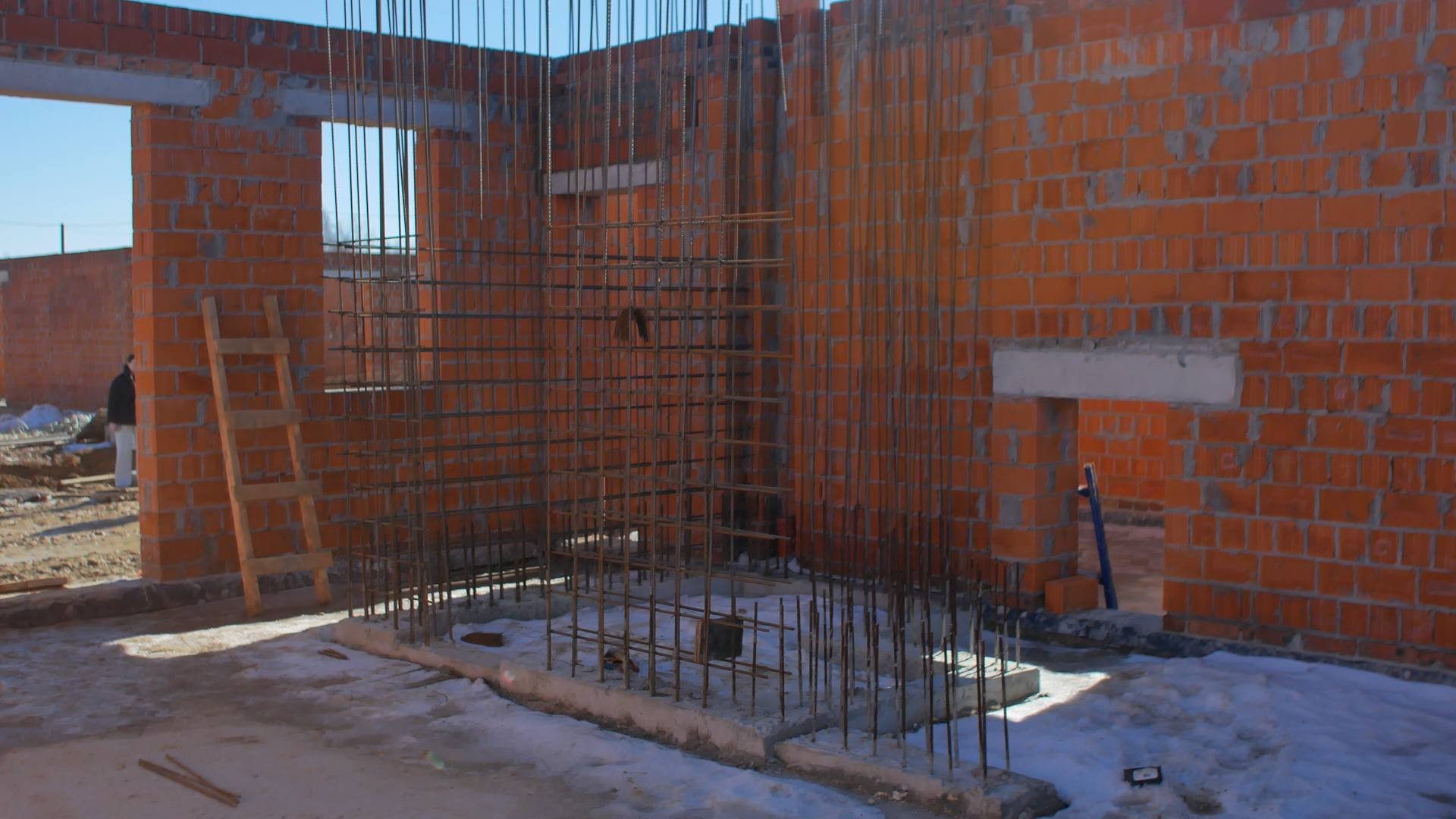

- Тривають роботи по влаштуванню монолітних стін кімнати для укриття (безпечної кімнати) котеджу та сходових маршів
КОТЕДЖІ ТИП 1 – 2 котеджа (ділянки №15,19)
- Завершено роботи по влаштуванню бетоної підлоги першого поверху

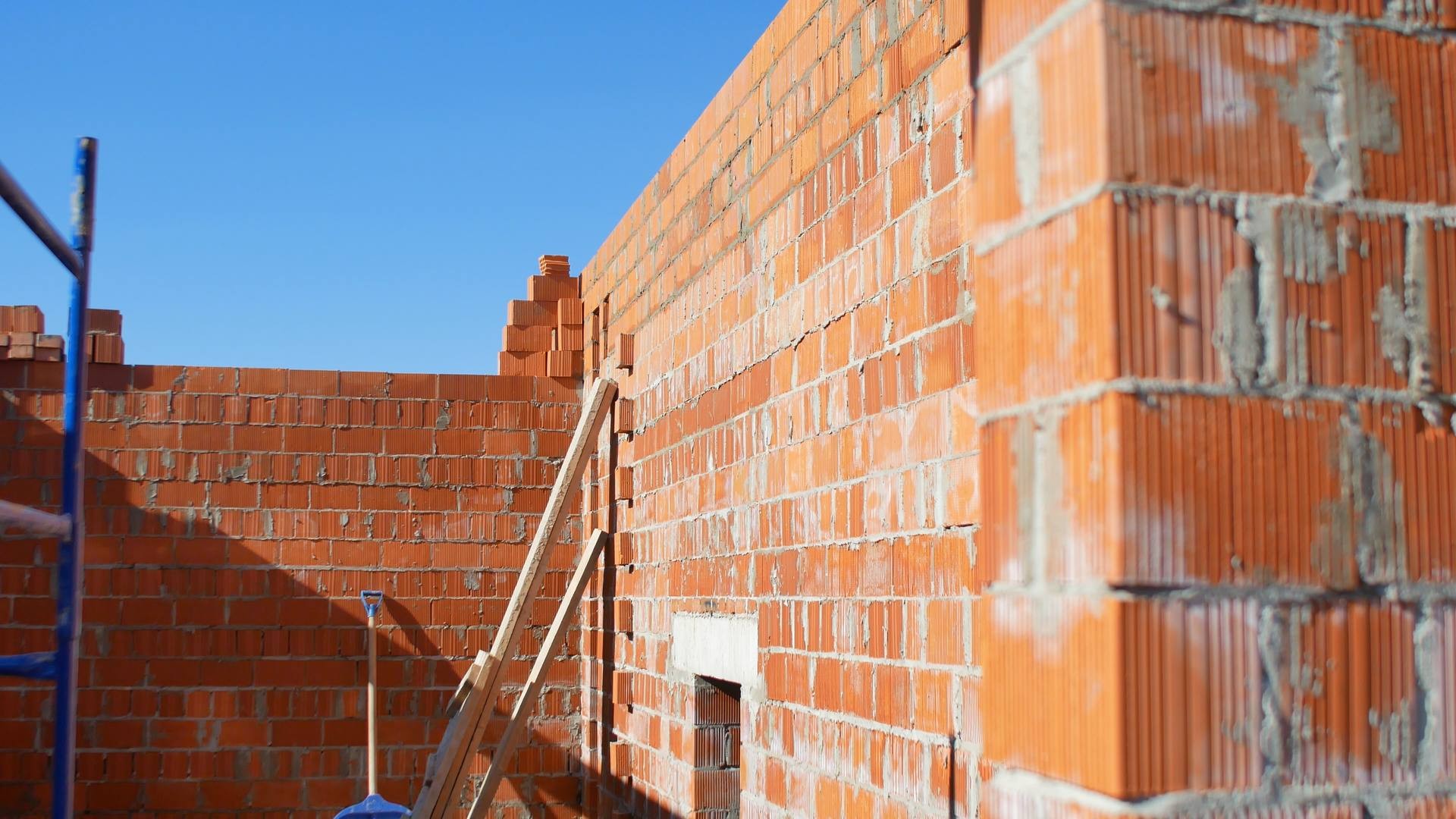

- Тривають роботи по муруванню зовнішніх та внутрішніх стін з керамоблоку першого поверху
КОТЕДЖІ ТИП 1 – 1 котеджа (ділянки №20)
- Завершено роботи по влаштуванню монолітного фундаменту для бетонних стін першого поверху кімнати для укриття (БЕЗПЕЧНА КІМНАТА)
- Тривають і роботи з влаштування бетонної підлоги першого поверху
КОТЕДЖІ ТИП 1 – 1 котеджа (ділянки №25)
- Завершено роботи по влаштуванню стрічкового фундаменту котеджу
- Тривають роботи з влаштування монолітного фудаменту для бетонних стін першого поверху кімнати для укриття (БЕЗПЕЧНА КІМНАТА)
КОТЕДЖІ ТИП 3 – 3 котеджа (ділянки №22,24,26)

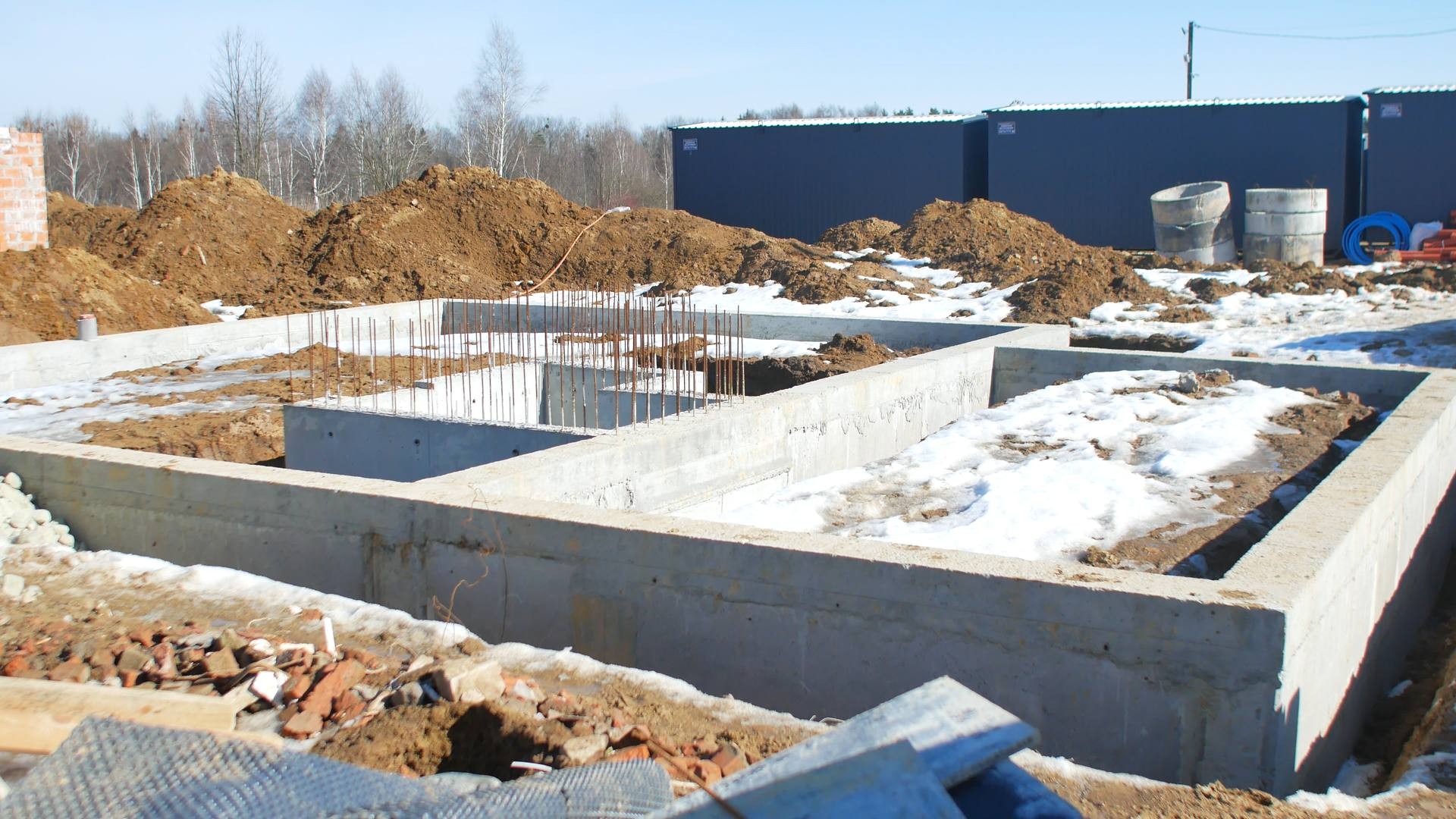

- Завершено роботи по влаштуванню монолітної плити стрічкового фундаменту
- Завершено роботи по влаштуванню стін фундаменту з ФБС блоків
- Тривають роботи з влаштування монолітного поясу на відм. -0.200
- Тривають роботи по влаштуванню монолітного фудаменту для бетонних стін першого поверху кімнати для укриття (БЕЗПЕЧНА КІМНАТА)
КОТЕДЖІ ТИП 3 – 1 котеджа (ділянки №28)
- Завершено роботи по влаштуванню монолітної плити стрічкового фундаменту
- Завершено роботи по влаштуванню стін фундаменту з ФБС блоків
- Завершено роботи по влаштуванню монолітного поясу на відм. -0.200
- Завершено роботи по влаштуванню монолітного фудаменту для бетонних стін першого поверху кімнати для укриття (БЕЗПЕЧНА КІМНАТА)
- Тривають підготовчі роботи з влаштування бетоної підлоги першого поверху
КОТЕДЖ ТИП 3 – 1 котеджа (ділянки №21)
- Завершено роботи по влаштуванню монолітної плити стрічкового фундаменту
- Тривають підготовчі роботи з влаштування стін фундаменту з ФБС блоків
КОТЕДЖ ТИП 4 – 1 котедж (ділянки № 16)
- Завершено роботи по влаштуванню бетонної підлоги першого поверху

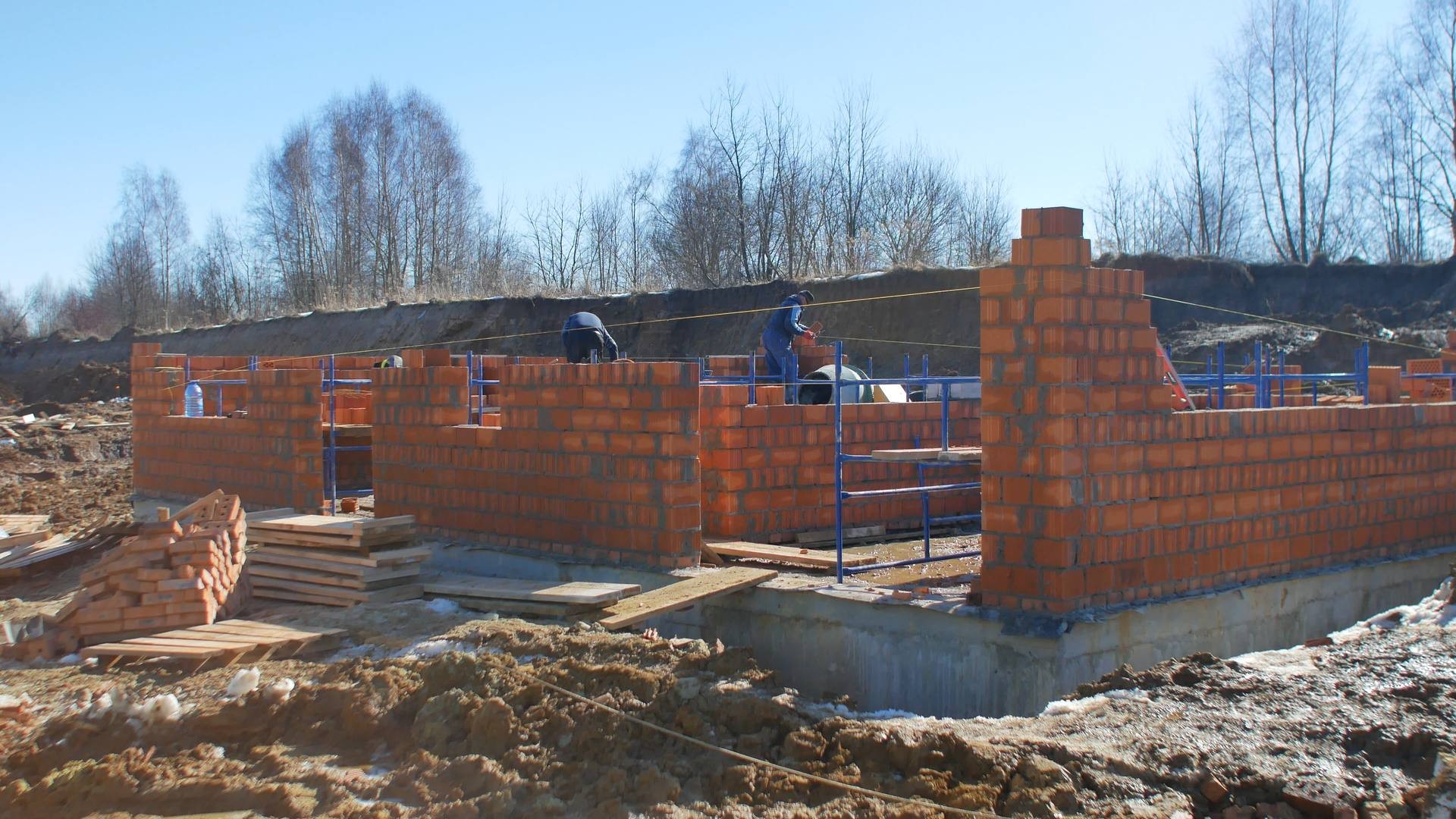

- Завершено роботи по муруванню зовнішніх та внутрішніх стін з керамоблоку першого поверху
- Тривають роботи по влаштуванню монолітних стін кімнати для укриття (безпечної кімнати) котеджу та сходових маршів
КОТЕДЖІ ТИП 4 – 3 котедж (ділянки № 6,8,14)

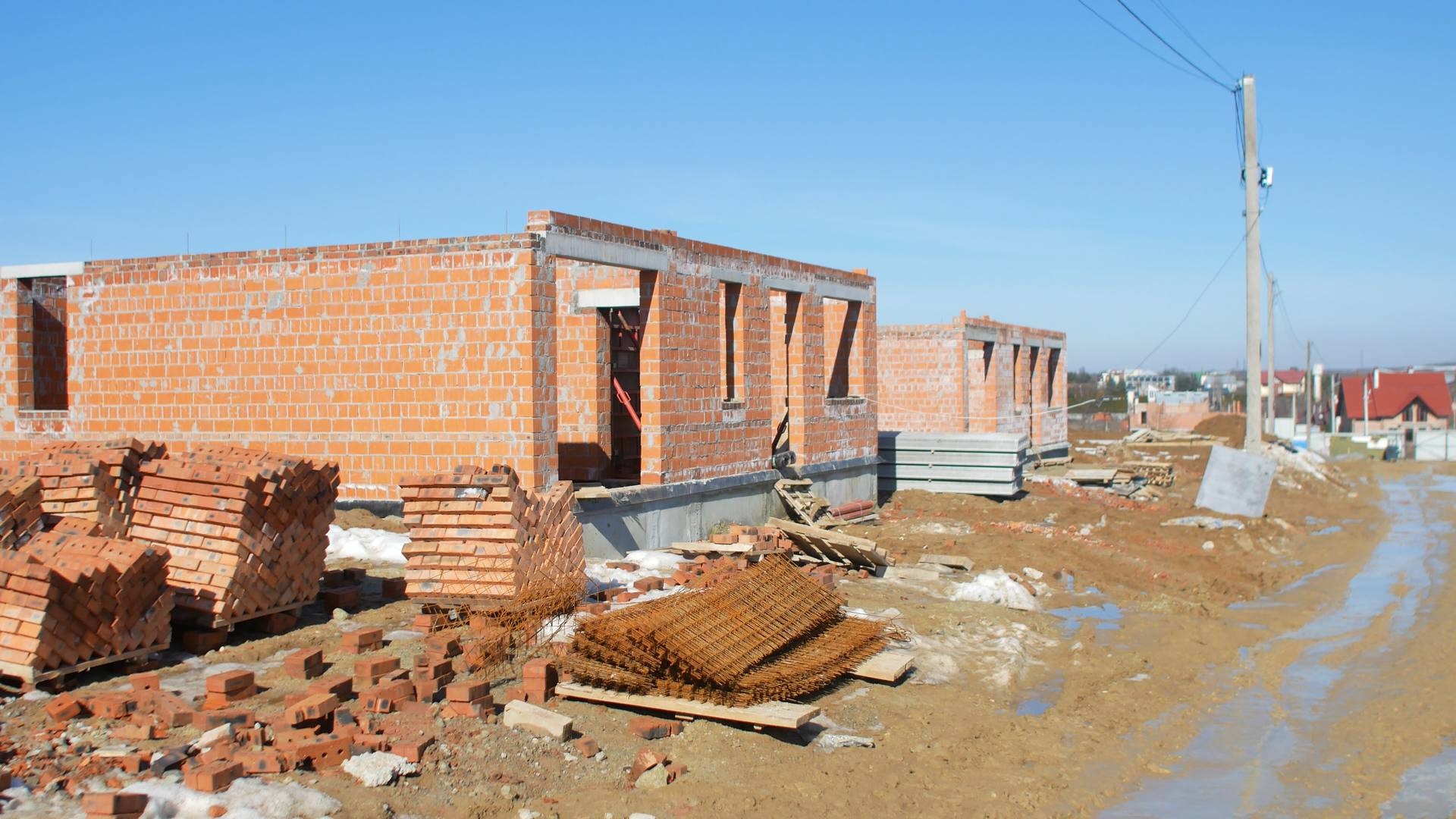

- Завершено роботи по влаштуванню монолітної плити стрічкового фундаменту
- Завершено роботи по влаштуванню стін фундаменту з ФБС блоків
- Тривають підготовчі роботи з влаштування монолітного поясу на відм. -0.200
- Тривають роботи з влаштування монолітного фудаменту для бетонних стін першого поверху кімнати для укриття (БЕЗПЕЧНА КІМНАТА)
КОТЕДЖІ ТИП 4 – 2 котеджа (ділянки № 27,31)
- Тривають підготовчі роботи з влаштування монолітної плити стрічкового фундаменту
КОТЕДЖІ ТИП 5 – 1 котедж (ділянки № 29)
- Тривають підготовчі роботи з влаштування монолітної плити стрічкового фундаменту
Отримати більше інформації
Залиште заявку — ми зателефонуємо вам, щоб надати детальну інформацію.
Контакти
-
Графік роботи відділу продажу
-
Понеділок - пятниця з 10.00- 18.00 Субота з 11.00- 15.00
-
-
Телефон відділу продажу
-
Наші соцмережі
